图片说明:
2024年1月5日,南京秋藤-望江220千伏线路工程江心洲段电缆隧道盾构作业现场。
总说明:

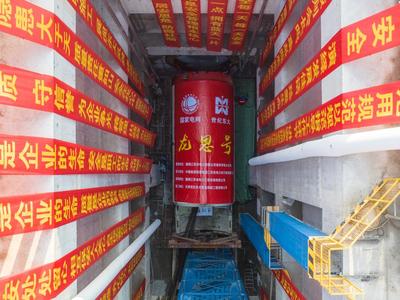

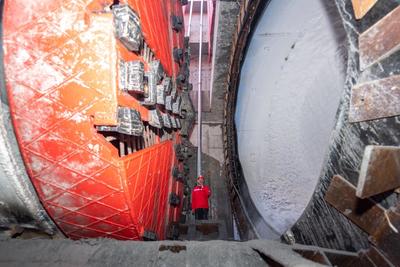

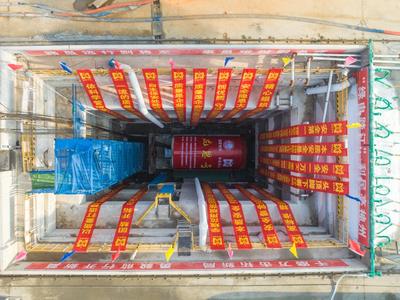

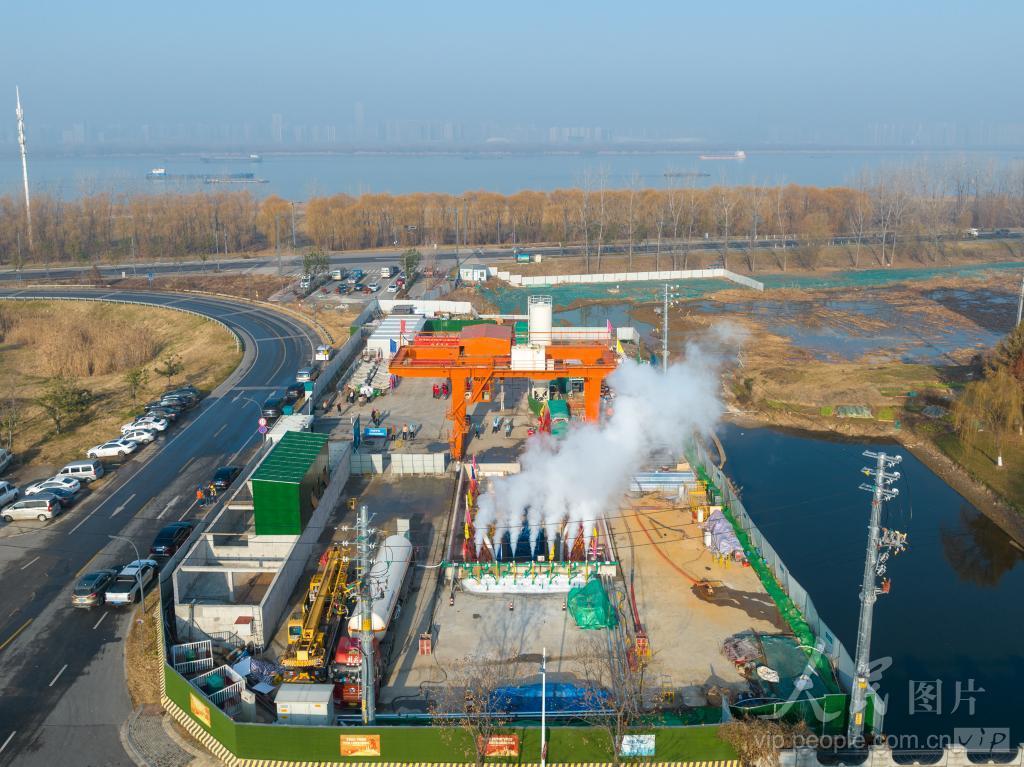

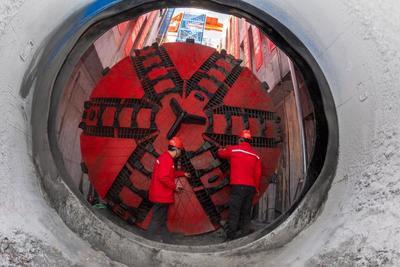

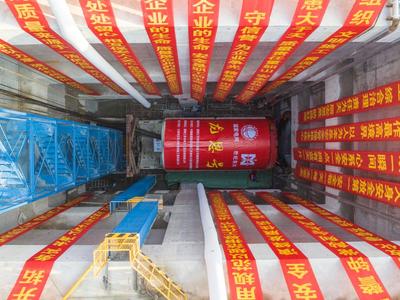

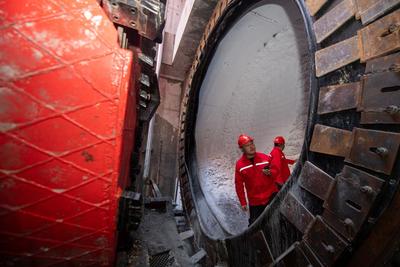

2024年1月5日,南京秋藤-望江220千伏线路工程江心洲段电缆隧道开始盾构掘进。 据悉,该盾构区间总长约980米,埋深约20米,预计2024年4月初出井。该盾构段地处长江漫滩,距离长江最近处不足300米,地质条件复杂,施工难度大、工期长。为保证盾构安全掘进,国网南京供电公司联合中铁十四局及在宁的地质、结构专家等对盾构机进行改造,以适应长江漫滩砂层、软流塑淤泥、地下水位高、地层渗透性等要求,确保重难点地段的施工。
